Wojewoda Opolski podpisał decyzję o zezwoleniu na realizację inwestycji drogowej (ZRID) dla budowy północnej obwodnicy Kędzierzyna-Koźla w ciągu drogi krajowej nr 40, o długości ok. 14,3 km. Uzyskana decyzja umożliwi wykonawcy rozpoczęcie robót budowlanych w terenie, których zakończenie planowane jest na IV kw. 2022 r.
Nowy odcinek będzie przedłużeniem istniejącej dwujezdniowej obwodnicy Kędzierzyna-Koźla w kierunku autostrady A4. Od ronda jakie powstanie w ciągu DK40 trasa pobiegnie nowym śladem omijając Sławięcice i Ujazd i włączając się z powrotem do DK40 tuż za granicą województw opolskiego i śląskiego, na terenie gminy Rudziniec.
Do skrzyżowania z drogą wojewódzką nr 426 będzie to jednojezdniowa droga z dodatkowym naprzemiennym pasem do wyprzedzania (2+1), a od tego skrzyżowania - czyli niemal połowy długości obwodnicy - o przekroju tradycyjnym w układzie z dwoma pasami ruchu w przeciwnych kierunkach. Droga będzie miała nawierzchnię bitumiczną.
Wybudowane zostaną urządzenia ochrony środowiska i bezpieczeństwa ruchu drogowego oraz przebudowana zostanie infrastruktura techniczna (sieć wodno-kanalizacyjna, gazowa, elektroenergetyczna, telekomunikacyjna i urządzenia melioracyjne).
W ramach inwestycji powstanie 18 obiektów inżynierskich (wiadukty, mosty, duże i małe przejścia dla zwierząt) oraz cztery ronda. Projektowana inwestycja zlokalizowana jest na terenie województwa opolskiego i śląskiego, na terenie gmin: Kędzierzyn-Koźle, Ujazd i Rudziniec.
Nowa trasa, z dala od terenów zabudowanych, zapewni komfort ruchu tranzytowego, poprawiając połączenie międzyregionalnej drogi z Czech i południa kraju z portem rzecznym na Odrze oraz węzłem kolejowym w Kędzierzynie-Koźlu. Obwodnica usprawni ruch w kierunku węzła autostradowego A4 Opole Południe oraz poprawi dostępność przyległych terenów do autostrady A4. Dzięki tej obwodnicy, z ulic miejskich zniknie transport niebezpiecznych materiałów chemicznych z zakładów przemysłowych w Kędzierzynie-Koźlu Realizacja inwestycji umożliwi również skomunikowanie z terenami inwestycyjnymi, wpływając na rozwój aktywacji gospodarczej terenów zlokalizowanych w korytarzu i w sąsiedztwie korytarza obwodnicy i DK40 oraz w powiecie kędzierzyńsko-kozielskim i strzeleckim.
Kalendarium
- 15 października 2018 r. - podpisanie umowy na zaprojektowanie i budowę obwodnicy
- 20 listopada 2019 r. – uzyskanie zmienionej decyzji o środowiskowych uwarunkowaniach
-27 stycznia 2020 r. - złożenie wniosku o uzyskanie decyzji ZRID

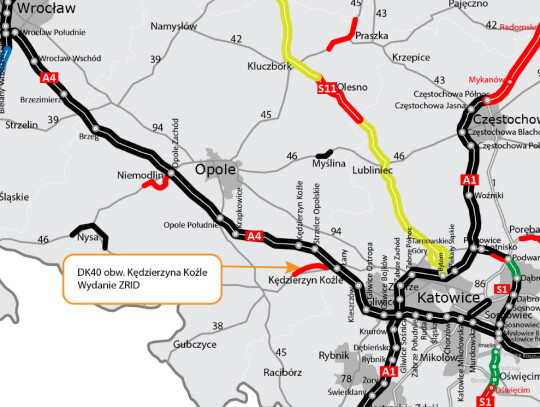

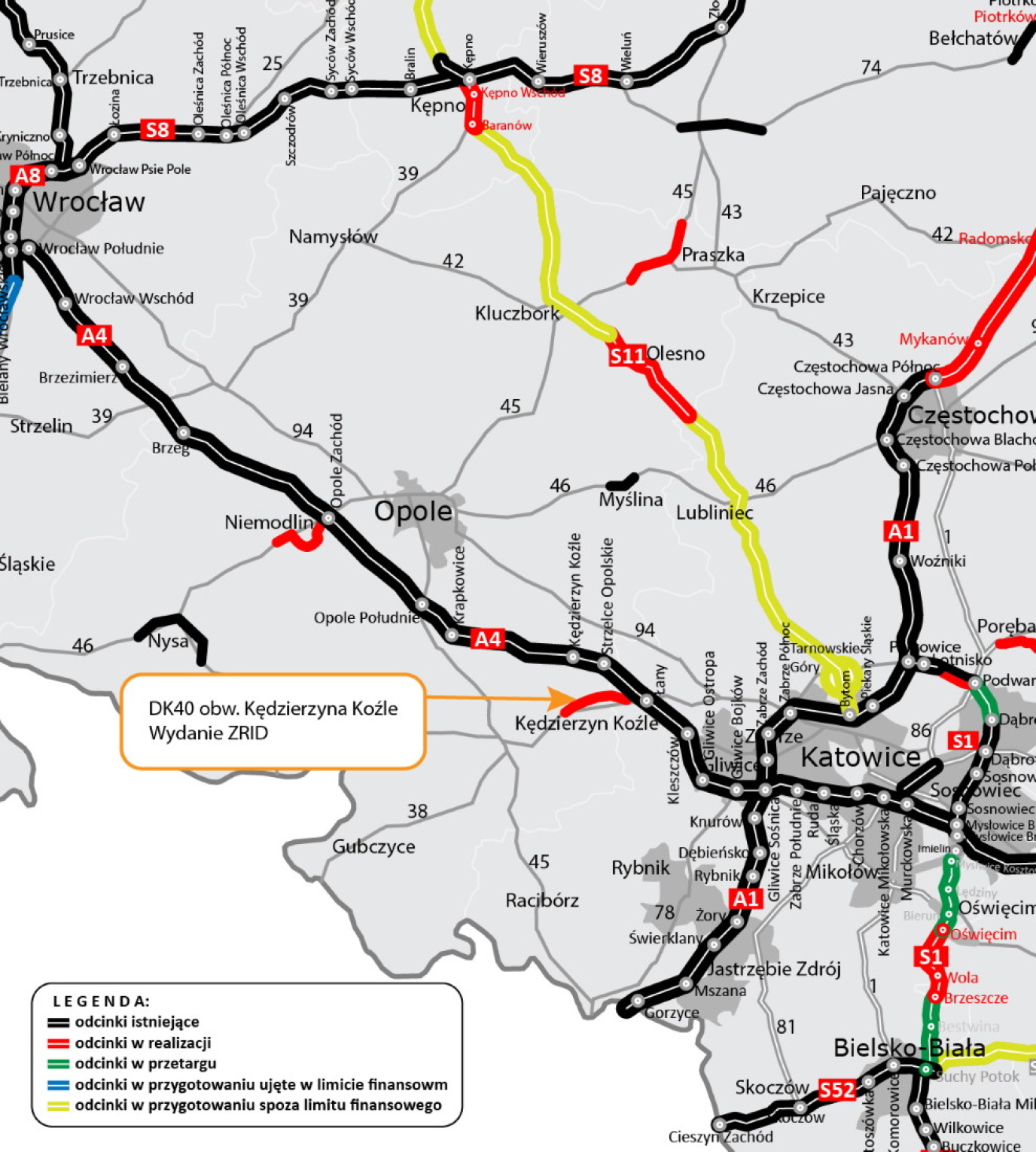

- 5 czerwca 2020 - uzyskanie decyzji ZRID
- IV kw. 2022 r. - zakończenie robót
Zielone światło dla budowy obwodnicy północnej Kędzierzyna-Koźla. Wkrótce rozpoczęcie prac
- 06.06.2020 07:04
Napisz komentarz
Komentarze
